那吉发电厂进水口清淤及机组拦污栅检修
2024-06-10 15:22:07

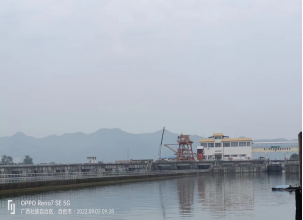

项目概况:那吉电厂机组进水口垃圾较多,已经严重影响机组效率,造成机组水头损失,拦污栅栅条局部地方出现断裂。根据 2019年水下摄影及2021年水下混凝土缺陷修复检查发现拦污栅垃圾淤积较多(测量计算约1000立方米),据水下摄影施工队初步判断,进水口紧贴拦污栅垃圾堆积平均厚度约0.6-3.8米,并且拦污栅部分栅条有断裂现象。

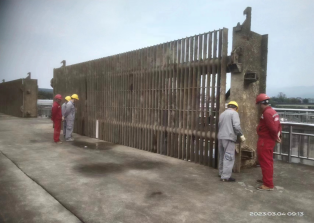

施工过程:那吉发电厂进水口清淤及机组拦污栅检修项目工程量大,施工工期长,同时受机组检修进度影响,多次进场清理及检修烂污栅。那吉电厂 3台机组进水口拦污栅前垃圾(共534立方)全部清理完毕,3台机组进水口拦污栅吊出坝面修复保养完成并回装到位,清理上来的垃圾全部运到指定地点环保处理完毕,施工现场恢复至原状,工程总历时45天。

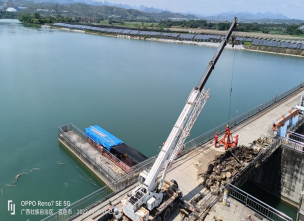

工程特点:本项目涉及潜水、起重、电焊、航运等多种特殊工种,工程难度极大。我公司根据项目实际情况,及时调配专业技术人员及机械设备,全力攻坚克难,在最短时间内顺利完成了三台机组烂污栅前垃圾清理、清运及烂污栅修复等工作,获得了业主的满意及高度认可!
